Sunday 22 September 2013

Kerja Konkrit Lantai Rumah

22 September 2013, projek pembinaan rumah ini diteruskan dengan kerja konkrit lantai rumah. Samaada kerja konkrit lantai rumah dilakukan selepas siap ground beam dibina ataupun dilakukan selepas selesai kerja plaster dinding, bergantung kepada tukang ataupun tuan rumah sendiri dan jenis footing/ground beam rumah yang dibina. Saya melakukan kerja konkrit lantai rumah, kaki lima dan porch sebaik sahaja siapnya kerja plaster dinding dan memasang atap.

Sebelum kerja konkrit lantai dibuat, lantai perlu di level terlebih dahulu dengan membuang pasir yang dimasukkan ke dalam ground beam sebelum ini mengikut level lantai yang telah ditentukan. Pasir perlu diratakan dan dimampatkan dengan menggunakan mesin hand compactor supaya lantai yang dibina tidak mendap dikemudian hari. Sebelum kerja konkrit dibuat, semburan racun anai-anai dibuat sekali lagi (kali pertama semasa membina pad footing, kali kedua sebelum memasukkan pasir ke dalam ground beam) di atas pasir lantai rumah dan kaki lima sejurus sebelum konkrit dituang.

Pekerja sedang membuang lebihan pasir
Pasir sedang dimampatkan dengan menggunakan mesin hand compactor
Keadaan pasir lantai yang siap dirata dan dimampatkan
Pasir diratakan dan di compact sehingga level yang ditetapkan
Bahan-bahan untuk konkrit lantai rumah ini adalah simen (kurang lebih 100 bag), batu aggregat 3/4" (15 tan), pasir kasar/sedang (2 lori). Perkara paling penting semasa kerja konkrit lantai adalah campuran bahan iaitu simen, batu dan pasir yang betul supaya lantai yang dibina benar-benar kukuh. Penggunaan konkrit ready-mix juga adalah digalakkan bagi menjamin kualiti campuran konkrit. Kerja konkrit lantai, kaki lima dan porch berjaya disiapkan dalam tempoh 7 hari bekerja.

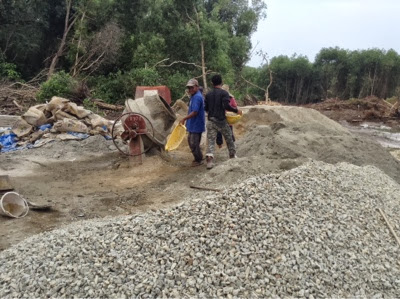

Konkrit dihasilkan secara manual menggunakan mesin mixer
Pekerja sedang meratakan konkrit lantai
Lantai konkrit dalam proses pembinaan
Lantai yang telah siap dikonkrit
Lantai verandah siap dikonkrit
lantai kaki lima dalam proses pembinaan
Longkang akan dibina menggunakan sistem serapan semulajadi
Pekerja sedang konkrit kaki lima bahagian belakang rumah

Tuesday 17 September 2013

Selepas 4 Bulan : Status Kemajuan Projek

17 September 2013, selepas 4 bulan projek pembinaan rumah ini berjalan, hasil kerja yang berjaya disiapkan adalah memasang atap genting, conduit wiring dan kerja melepa/ plaster dinding.


Hasil kerja selepas 4 bulan
Fasa seterusnya adalah kerja-kerja konkrit lantai, kaki lima dan porch, memasang panel daun tingkap dan pintu (jika panel tingkap dan pintu sliding yang ditempah telah siap) dan kerja membina pagar konkrit. Kerja-kerja finishing iaitu memasang sling kapur, mosaic, wiring serta mengecat akan dilakukan selepas cek bayaran claim progress ke-65% diterima daripada BPP yang dijangka pada akhir Oktober nanti.

Saturday 7 September 2013

Kerja Memasang Atap (Concrete Roof Tiles)

Bagi pembinaan sesebuah rumah, kerja-kerja untuk membina bumbung rumah memakan kos yang agak tinggi. Kos untuk membeli bahan untuk kerja bumbung rumah ini iaitu kayu untuk kekuda rumah dan atap adalah kurang lebih RM30,000.00. Untuk bumbung rumah ini, saya menggunakan atap jenis Monier Advance Contour Roof berwarna Pure Brown.

Rekabentuk bumbung dari pandangan hadapan
Saya telah membeli atap dan aksesori dengan kuantiti seperti berikut :

Bil Perkara Kuantiti Harga Seunit (RM)
1  Monier Contour Roof Tiles 4500 pcs
2.15
2  Ridge and Hip Tiles250 pcs
11.30
3  Hip Starter 11 pcs
18.00
4  3-Way Apex 3 pcs
32.00

Atap baru sampai ke tapak terus dari kilang Monier Dengkil
Warna pure brown - satu pallet 288 keping tiles
Advanced Contour Roof Tiles
Kepingan atap disusun diatas kayu terlebih dahulu
Pandangan kanan dari belakang - atap siap disusun
Pekerja sedang memasang atap
Atap hampir siap dipasang - tukang sedang memasang ridge tiles
Bentuk bumbung dari pandangan kanan
Pandangan sebelah kiri
